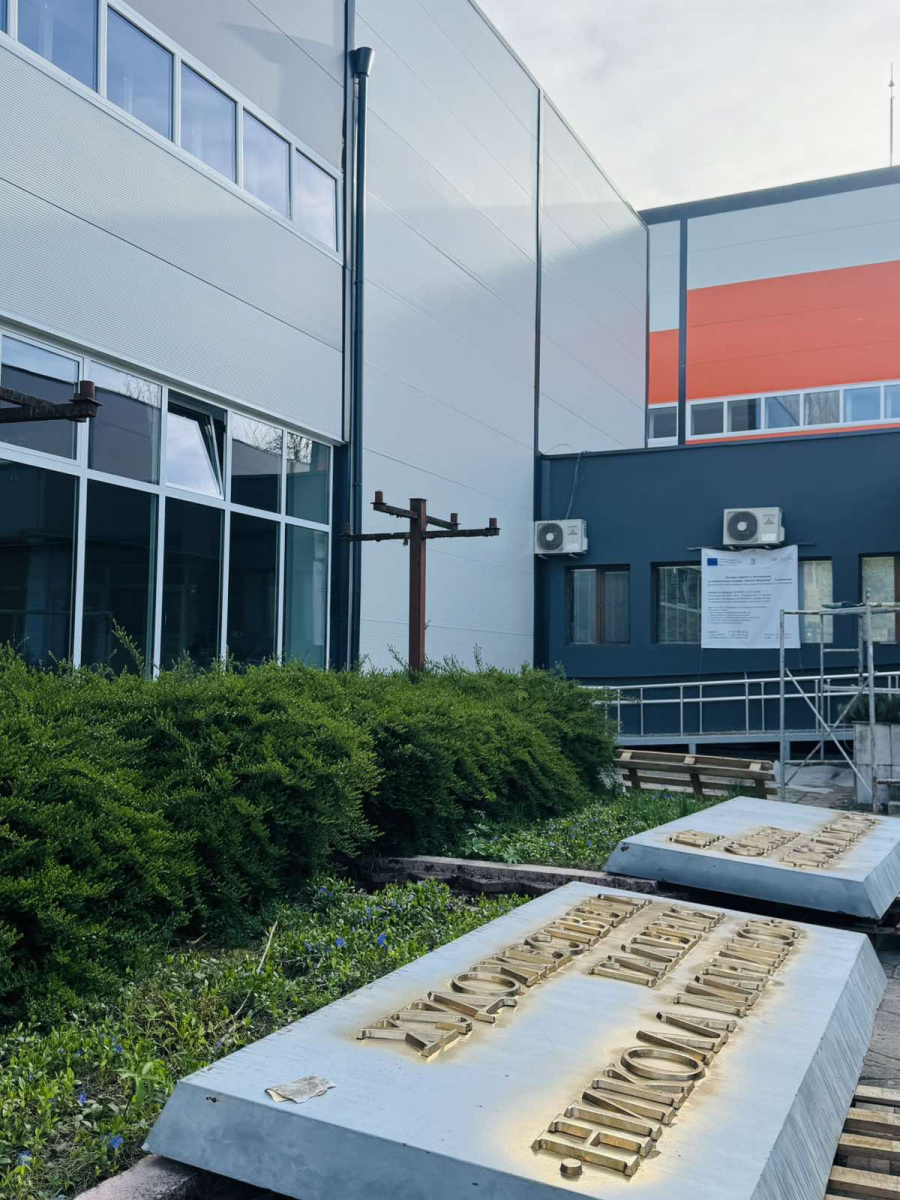

Изпълнение към 16.04.2026 г.

Изпълнение към 16.04.2026 г.

Обекта е на 95% завършен, остава да се прави част Пожарна безопастност.

Доставена и положена е пароизолацията, както и топлоизолацията от каменна минерална вата над съществуващия окачен таван на трите зали.

Трите покрива са с положена хидроизолация от два пласта. Санитарните помещения са завършени. В трите зали е монтиран гипсокартонът на таваните, а стените са частично изпълнени с гипсокартон.

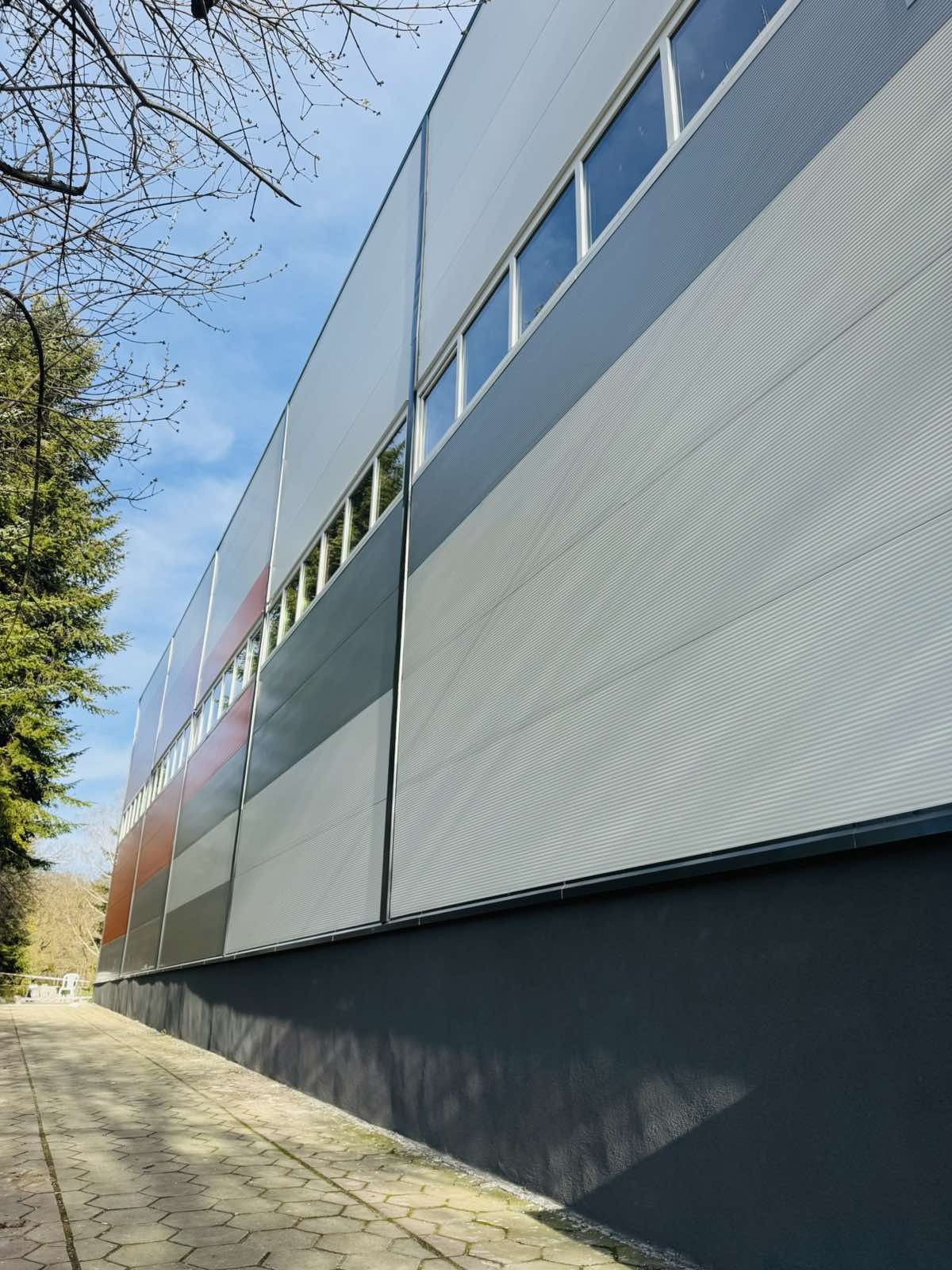

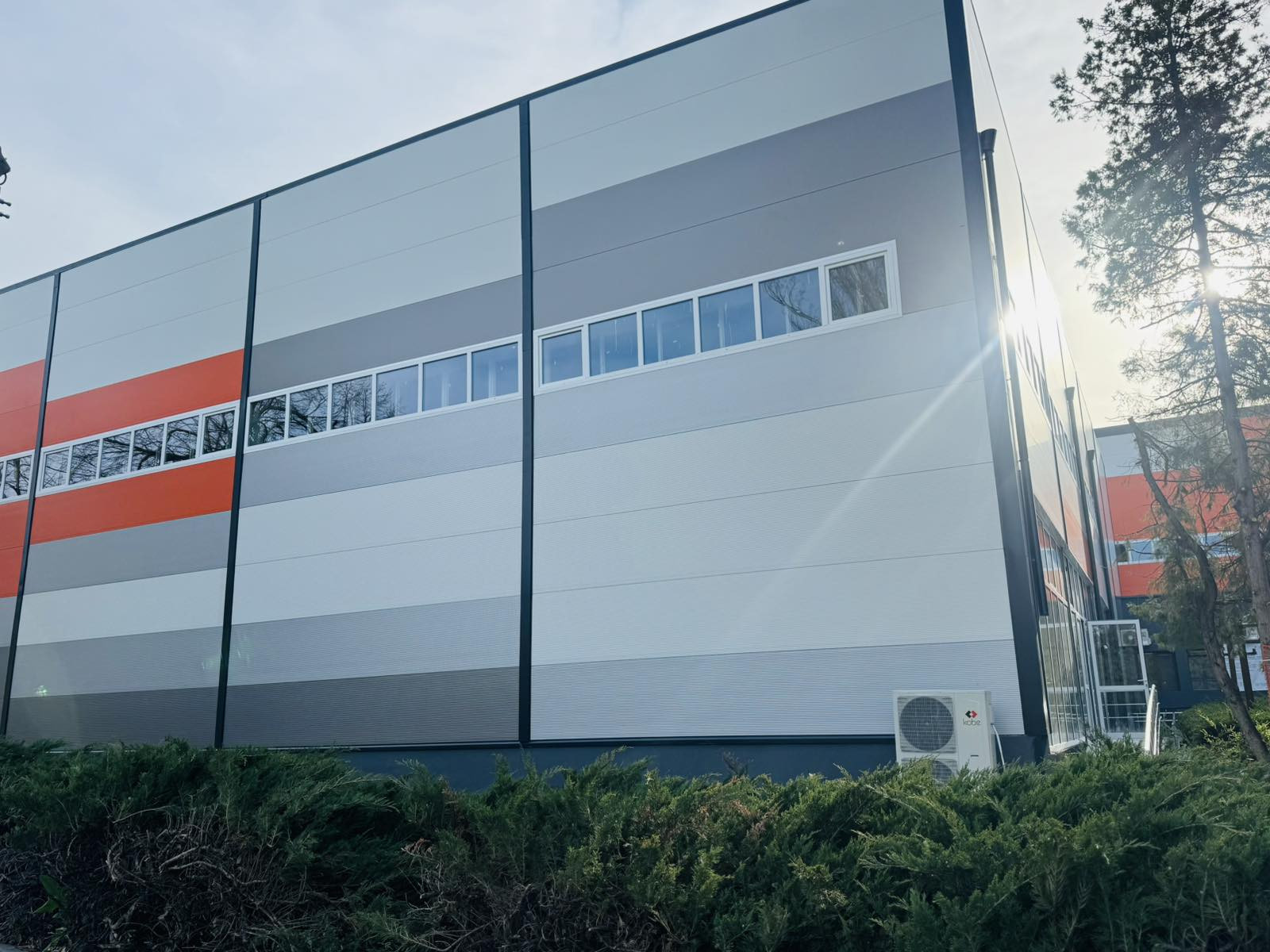

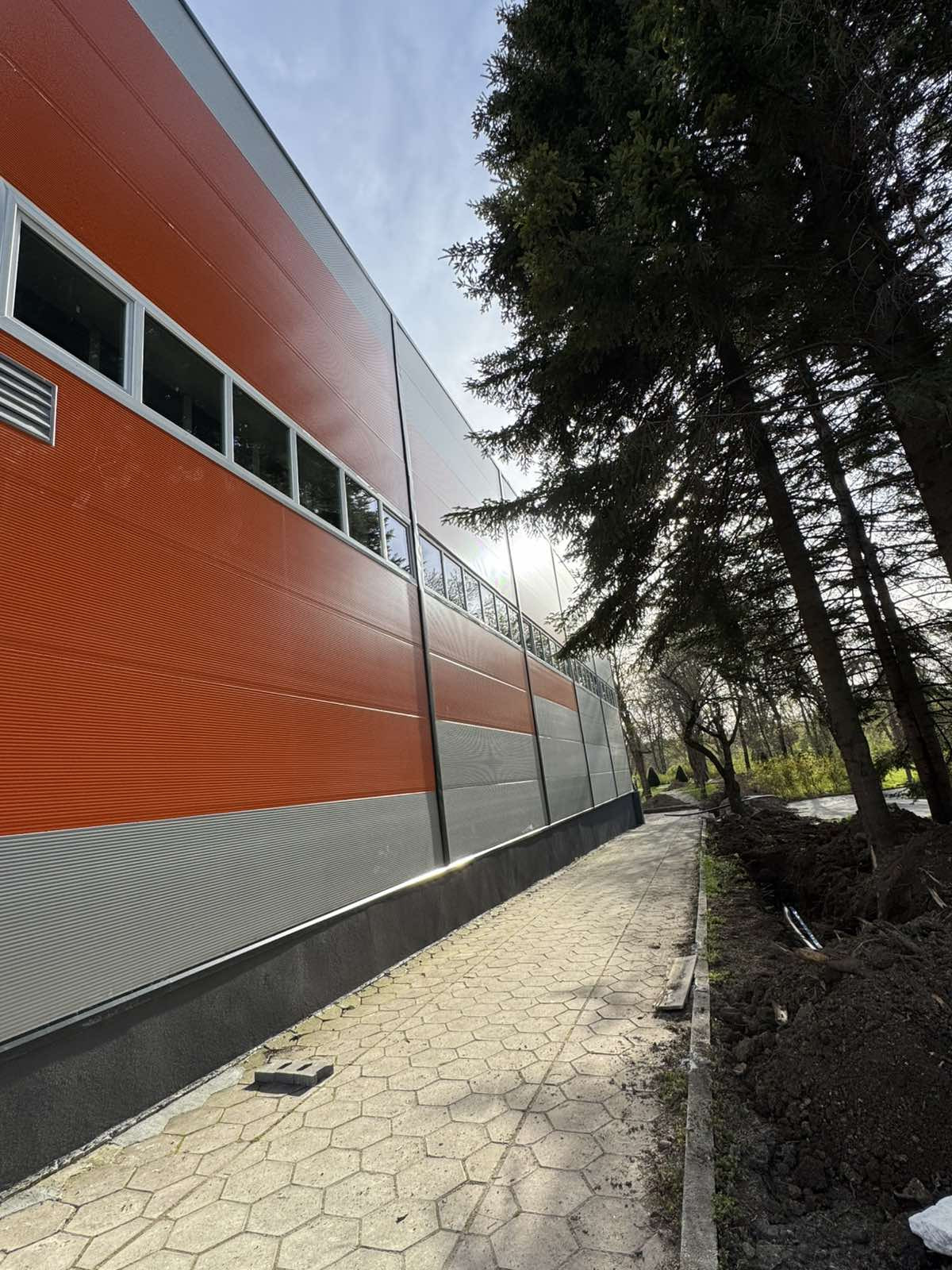

На трите сгради са доставени и монтирани фасадни трислойни термопанели с пълнеж от минерална вата и полиуретан.

В зала 2 дограмата е изцяло монтирана. Поставени са две пожарни врати – едната в зала 3, а другата към склада.

Изпълнена е ОВК инсталацията – монтирани са климатиците, както и цялата вентилационна система.
